Kapitel 4Der Business Case
Der Business Case
Ein Beispielwerk, nachgerechnet: Investition, Ersparnis und der Weg zur Amortisation.
Das Beispielwerk
Was bringt es in Euro?

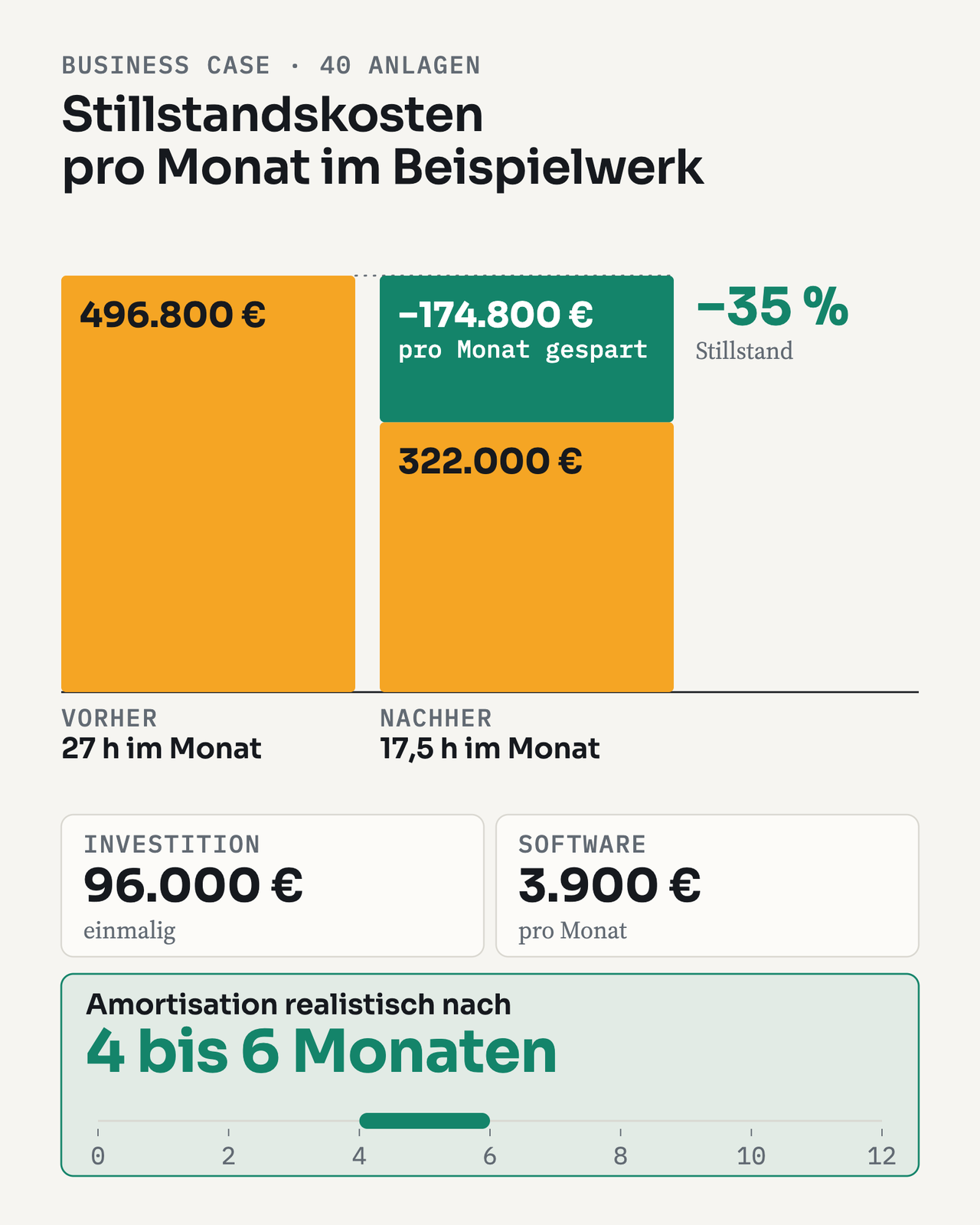

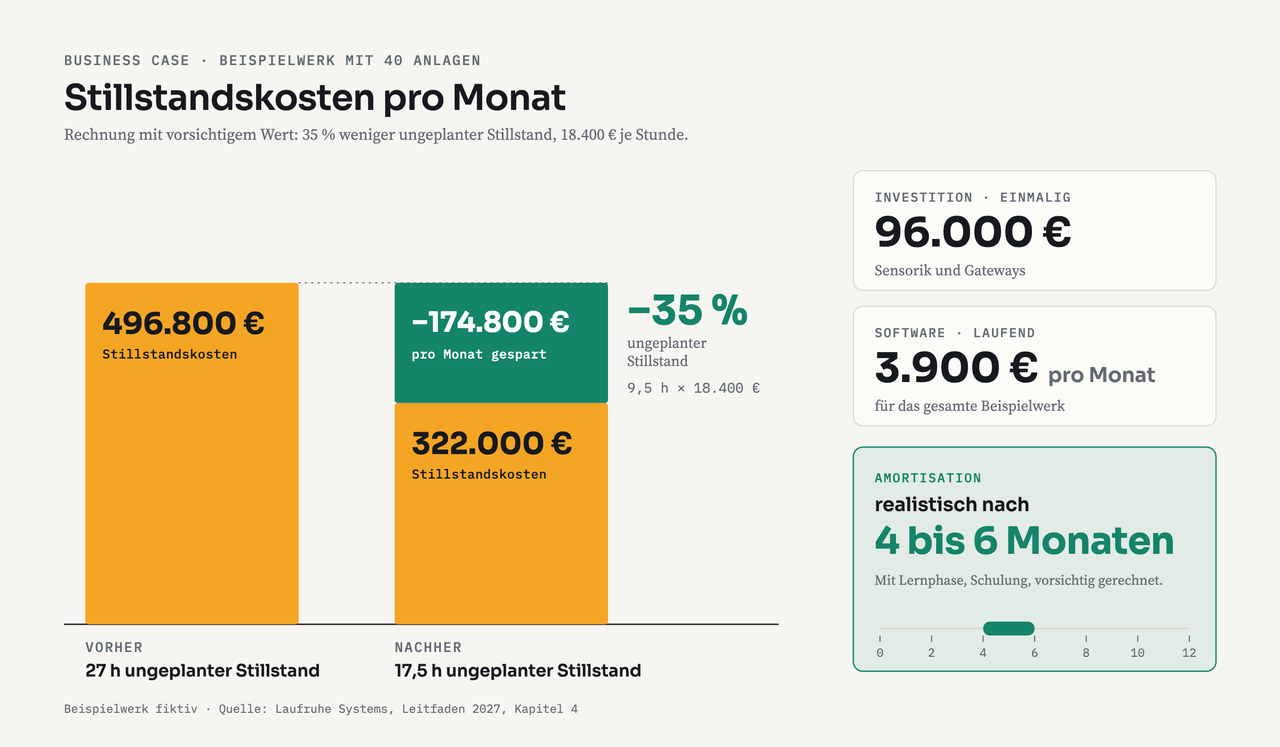

Rechnen wir mit einem Beispielwerk (fiktiv): 40 Anlagen und bisher 27 Stunden ungeplanter Stillstand im Monat. Eine Stunde kostet im Schnitt 18.400 €, das sind 496.800 € im Monat.
Wie viel davon vorausschauende Wartung einspart, zeigen die Erfahrungen aus Projekten. Wir rechnen bewusst mit einem vorsichtigen Wert: 35 % weniger Stillstand.

Erfahrungswerte
Was Projekte zeigen
Die Werte sind Bandbreiten aus Projekten, kein Versprechen. Wo zwei Werte zusammengehören, steht die Spanne von der unteren bis zur oberen Grenze.
ungeplanter Stillstand: untere Grenze der Bandbreite
ungeplanter Stillstand: obere Grenze der Bandbreite
Wartungskosten: untere Grenze der Bandbreite
Wartungskosten: obere Grenze der Bandbreite
Ersatzteillager
Lebensdauer von Komponenten
Quelle: Erfahrungswerte aus Laufruhe-Projekten (Bandbreiten, kein Versprechen)
Die Rechnung
Vorsichtig gerechnet: −35 %
Aus 27 Stunden ungeplantem Stillstand werden 17,5 Stunden. Es entfallen 9,5 Stunden pro Monat:
9,5 h × 18.400 €
weniger Stillstandskosten pro Monat
Investition und Amortisation
Sensorik und Gatewayseinmalig96.000 €
Software3.900 € pro Monat
Amortisationmit Lernphase, Schulung und vorsichtigen Annahmen4 bis 6 Monate
Rein rechnerisch ist die Einmal-Investition nach gut zwei Wochen Stillstandsersparnis bezahlt. Betriebe planen mit Lernphase und Schulung realistisch 4 bis 6 Monate bis zur Amortisation.
Laufruhe Systems, die Studie und alle Unternehmen in diesem Leitfaden sind fiktiv – dieses Whitepaper ist eine Vorlage von Novamag.
